Gödöllői Röplabda Club

A Szombathelyi Haladás Sportkomplexum építése és története

2026.04.14

A Szombathelyi Haladás Sportkomplexum egy többfunkciós sportlétesítmény, amely Szombathelyen épült. Az építkezés 2016 tavaszán kezdődött, és a tervek szerint 2017 őszére kellett volna elkészülnie. A komplexum magában foglal egy labdarúgó stadiont és egy multifunkcionális sportcsarnokot.

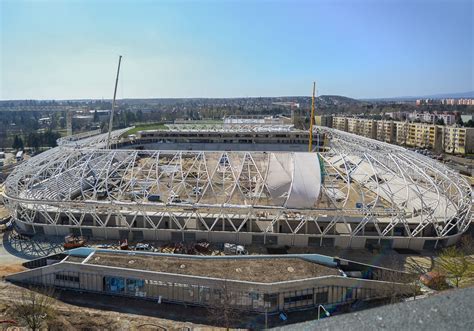

Légifelvétel az épülő Haladás Sportkomplexumról

A létesítmény tervezése Bordás Péter koncepciója alapján a VISION Építésziroda nevéhez fűződik. Az új stadion megfelel az UEFA IV. besorolásának, és mintegy 9000 fő befogadására alkalmas. A lelátó teljes egészében fedett lesz, és 12 Skybox is kialakításra kerül benne. A labdarúgó pálya mérete 68x105 méter.

A projekt kezdetei és finanszírozása

A beruházás gyökerei 2013. augusztus 28-ig nyúlnak vissza, amikor Hende Csaba, a város országgyűlési képviselője bejelentette, hogy a kormány 9,6 milliárd forintot biztosít a város akkoriban első osztályban játszó labdarúgócsapatának leromlott pályájának fejlesztésére. Később, 2013. szeptember 12-én született kormányzati döntés arról, hogy 9,6 milliárd forintos keretből új stadion épülhet Szombathelyen. A támogatási szerződést 2014 szeptemberében írták alá. A kormányzat garantálta az új stadion építésének finanszírozását, melynek költségvetését többször is módosították. A végső költség 15,2 milliárd forint lett, amelyet a magyar állam finanszírozott.

A kivitelező kiválasztására 2016. február 2-án került sor, a munkálatokat a Swietelsky Magyarország Kft. és a ZÁÉV Építőipari Zrt. végezhette nettó 13,151 milliárd forintért. Az építkezés költségét később 15,2 milliárdra emelték, majd 2017 júniusában további 603 millió forint pótmunkát rendeltek meg, így a költség 15,8 milliárdra növekedett.

A Haladás stadion építésének fázisai

Az építkezés folyamata és a felhasznált technológiák

A szerkezetépítési munkálatok 2016 tavaszán kezdődtek, és nagyjából egy éven át tartottak. A déli rámpa földszint feletti födémjének és szerkezeti gerendáinak betonozása során biztosítani kellett az anyagmozgatáshoz szükséges kamionforgalmat. Ennek megoldására egy speciális kiváltás került kialakításra, amely MULTIPROP tornyokra támaszkodott.

A lelátó előregyártott tribün elemeinek aláhúzása és monolit szakaszainak fenékzsaluzata a minden alaprajzhoz alkalmazkodó MULTIFLEX fatartós födémzsaluzattal és nagy teherbírású MULTIPROP tornyos rendszerrel készült. A MULTIPROP támaszok egyedileg és teherhordó toronyként is alkalmazhatók födémzsaluzatok alátámasztására. Az acél csőtámaszokkal összehasonlítva, az alumínium MULTIPROP kisebb önsúlya mellett lényegesen nagyobb terheket viselhet.

A RUNDFLEX falzsaluzat előreszerelt standard elemekkel íves falakhoz használható, amelyek gyorsan és egyszerűen, az elemek átalakítása nélkül a kívánt sugárba állíthatók. A DOMINO egy könnyű, acél keretvázas falzsaluzat, amely magas- és mélyépítési munkákhoz, bármilyen alaprajz zsaluzásához alkalmazható, akár daru alkalmazása nélkül is. Az univerzális TRIO falzsaluzat rendszer gyors zsaluzási időt biztosít, a hagyományos DW átkötési rendszerek használatával. A TRIO a továbbfejlesztett MAXIMO keretvázas zsaluzattal együtt is alkalmazható.

A VARIO GT 24 egy projektspecifikus megoldás, mely rácsos fatartókból, acélhevederekből és a projekthez választott zsaluhéjból tevődik össze. A MULTIFLEX rendszer fő elemei a VT 20K tömör gerincű és a GT 24 rácsos gerincű fatartók. A MULTIFLEX maximálisan rugalmas és széleskörűen alkalmazható, a nagy teherbírású GT 24 fatartók használatával nagy fesztávolságok is elérhetők.

Bemutatták a Haladás sportkomplexum látványterveit

A sportkomplexum funkciói és a sportcsapatok beköltözése

A sportkomplexumban két különböző funkciót alakítottak ki: egy labdarúgó stadiont a kiegészítő helyiségeivel, illetve egy multifunkcionális sportcsarnokot az egyéb sportok számára. A sportcsarnok földszintjén a sakkozók, birkózók, ökölvívók, súlyemelők kaptak helyet, s ugyanott található egy konditerem és a bemelegítő folyosó. Az első emeletet a kézilabdázók, futsalosok, röplabdázók és az utánpótlás labdarúgók foglalhatják el. A sportcsarnokban két kézilabda pálya is található, az egyik 450 fős lelátóval, a másik edzőcsarnokként funkcionál.

A Szombathelyi Swietelsky-Haladás labdarúgócsapata az Illés Akadémiáról költözött át az új Haladás-stadionba. A csapat közel két évig Sopronban játszotta hazai bajnokijait a Rohonci úti stadion építése miatt. A klub honlapja szerint a játékosok szerdáig továbbra is az Illés Akadémián bérelt konténerekben öltöztek és ott tréningeztek. A szombathelyi közgyűlés elfogadta az önkormányzati tulajdonban lévő Haladás Sportkomplexum Fejlesztő Kft. üzleti tervét, amelyben 2019. június 30-ig szóló megállapodást kötött a stadion üzemeltetéséről a futballklubot tulajdonló Szombathelyi Haladás Kft-vel.

Tóth Miklós, a Haladás ügyvezető igazgatója kiemelte, hogy a játékosok kétlaki életet éltek az elmúlt két évben, de még így is kiemelkedő teljesítményt nyújtottak. Az ügyvezető hozzátette, hogy az edzések döntő részét a jövőben is az Illés Akadémián fogják tartani, mivel a stadion kialakítása miatt lényegesen kevesebbet süti a nap a gyepszőnyeget, ezért azt kímélni kell.

Halmosi Péter csapatkapitány fogalmazott úgy, hogy "A Haladás egyenlő a Rohonci úttal - ez a stadionunk, az otthonunk, hazatértünk." Kiemelte, hogy ismét futballistának érzi magát, bár még be kell lakniuk az öltözőt, a kiszolgáló helyiségeket és a stadiont. A korábbi, az Illés Akadémián bérelt konténerek állapota egyre rosszabb lett, így már nem minden igényt elégítettek ki.

Kihívások és üzemeltetési kérdések

A beruházás körül akadtak kérdőjelek is. A projektet eredetileg 8,8 milliárdra árazták, de a végül elfogadott ajánlat 13,1 milliárdról szólt. Gondot jelentett az is, hogy néhány héttel a megnyitó előtt nem lehetett tudni, ki üzemelteti majd a létesítményt. A legvalószínűbb megoldásként a Haladás Sportkomplexum Fejlesztő Nonprofit Kft. működtette a pályákat az önkormányzat által fizetett bérleti díjból. A stadion végső költsége 15,2 milliárd forint volt.

A stadion megnyitásával sem csökkent a feszültség. Bár Hende Csaba nyugtatott mindenkit, hogy az új stadion üzemeltetése nem fog többe kerülni, mint a régié, és Puskás Tivadar szerint a város ajándékba kapta a stadiont, ezt elhomályosította az a tény, hogy pár nappal a megnyitó után a Haladás VSE 300 ifjú sportolóját nem engedték be edzeni a komplexumba, mert a kivitelező cég garanciális javítások miatt munkaterületté nyilvánította a területet.

2018 februárjában ismét felmerült a probléma, hogy az új stadion elkészülte ellenére a csapat ideiglenesen Zalaegerszegre költözhet, mivel az üzemeltetőnek nem volt érvényes szerződése a Haladás Labdarúgó Kft.-vel a mérkőzések lebonyolítására. A városi közgyűlés illetékes bizottságát gyorsan össze kellett hívni, hogy a helyzetet tisztázzák. Március elején a közgyűlés döntött az üzemeltetésről, és a stadion ügyeit a Haladás Labdarúgó Kft.-re, a sportcsarnokét pedig a Haladás VSE-re bízta.

A helyzetet nehezítette, hogy a Haladás Sportkomplexum Fejlesztő Kft. egy éven belül már a negyedik ügyvezetőt fogyasztotta. 2019 őszére nyilvánvalóvá vált, hogy valamilyen megoldást kell találni, mert a pénzadományok csak tűzoltásra voltak elegendőek. Jelenleg a város állja a bérleti díjat a Haladás Labdarúgó Kft. számára.

A Haladás VSE pénzügyi helyzete

Horváth Attila, a Haladás Labdarúgó Kft. felügyelőbizottságának tagja szerint nincsenek pontos adatok a fenntartási költségekről, de egyes kalkulációk szerint csak a gyep karbantartása évente 50 millió forintot emészt fel. Az Éljen Szombathely! pártszövetség tisztában van vele, hogy ha győznek az önkormányzati választáson, akkor is meg kell oldaniuk a sportkomplexum üzemeltetését.

Az egyik legkeserédesebb része a Haladás-sztorinak, hogy mire elkészült az új stadion, a focicsapat kiesett a másodosztályba. Sőt, a nyár közepéig még az sem volt biztos, hogy a 400 millió forintos adóssággal küzdő klub nem csúszik még lejjebb. Végül a többségi tulajdonos, Illés Béla nevével fémjelzett befektető mindössze egy délelőtt alatt elővarázsolt 500 millió forintot, így az egyesület megtarthatta az NB II-es licencet. A helyi sajtó a pénz hátterében Mészáros Lőrinc vejét, Homlok Zsoltot sejtette, aki a Haladás VSE társadalmi elnöke.

A fideszes városvezetés már 2018 nyarán tudott a csapat pénzügyi problémáiról. Koczka Tibor alpolgármester egy interjúban elmondta, hogy 2018. május-júniusban, amikor a Haladás Labdarúgó Kft. leadta a mérlegbeszámolóját, kiderült, hogy a csapat 1,3 milliárd forintos költségvetésének 80 százaléka bérekre ment el. A közgyűlés kontroll könyvvizsgálatot kért, és bár a céges könyvvizsgáló és az önkormányzat által felkért könyvvizsgáló egymással ellentétes eredményre jutott, a közgyűlés helybenhagyta a Haladás Labdarúgó Kft. könyvvizsgálójának bejelentését.

A cikk írásának idején úgy tűnik, a csapat helyzete rendben van, nincs olyan mértékű adósság, ami akadályozná a működését, és a sportolók felé sincs 30 napnál nagyobb tartozása. Azonban kérdéses, meddig lesz ez így, és mi történik, ha a közeljövőben nem érkezik máshonnan támogatás.

Haladás Sportkomplexum adatok
Elhelyezkedés 9700 Szombathely, Rohonci út 3.
Építés éve 2016-2017
Megnyitás ideje 2017
Befogadóképesség (stadion) kb. 9000 fő
Befogadóképesség (sportcsarnok) kb. 500 fő
Költségvetés 15,2 milliárd forint (eredeti: 9,6 milliárd)
A Haladás Sportkomplexum látványterve

tags: #szombathelyi #haladas #stadion #skyscraper

Népszerű bejegyzések:

GRC
